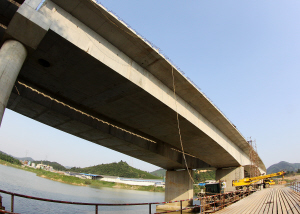

图为杭长高速西苕溪大桥雄姿。
9月20日,随着杭长二期十四合同段的西苕溪大桥最后一块梁板的架设完成,杭长高速公路杭州至安城段(二期)安吉段工程主线实现了全线贯通。
杭长二期安吉段路线全长22.565km+1.88km ,设有桥梁3854.4m/17座,隧道4577.5m/5座。截至9月中旬,杭长二期安吉段累计完成投资17.41亿元,占总投资的89%。其中2011年完成投资22800.72万元,占年度目标计划3亿元的76%。目前,安吉段计划在10月底前完成土建施工桥面铺装等扫尾工作。路面工程自4月27日完成水稳底基层的试验段后,于8月7日完成下面层的试验路段,9月16日完成中面层试验路段。截至目前,已完成底基层88%,基层60%,下面层10%左右。力争11月底完成主线铺筑目标。此外,交通安全、绿化施工单位已于7月6日签订了合同,目前正积极按标准化工地要求进行项目部建设工作,争取早日进场施工。
